서론 │ 지역주택조합 사업은 왜 자주 지연될까?
최근 부동산 시장에서 지역주택조합 아파트에 대한 관심이 꾸준히 이어지고 있습니다. 일반 분양 아파트보다 상대적으로 낮은 가격으로 내 집 마련이 가능하다는 장점 때문에 많은 사람들이 조합 가입을 고려합니다. 특히 청약통장이 없어도 가입할 수 있다는 점은 실수요자들에게 큰 매력으로 작용합니다.
하지만 지역주택조합 사업은 일반 아파트 분양과 사업 구조가 크게 다릅니다. 일반 분양은 시행사가 토지 확보와 인허가를 완료한 후 분양을 진행하지만, 지역주택조합은 조합원들이 직접 사업 주체가 되어 토지 확보와 인허가 과정을 진행해야 합니다. 이러한 구조 때문에 사업 진행 과정에서 다양한 문제가 발생할 수 있습니다. 실제로 일부 지역주택조합 사업은 착공까지 5년 이상 걸리는 경우도 있으며, 심한 경우 10년 이상 사업이 지연되는 사례도 존재합니다.
사업이 장기화될수록 금융 비용과 사업비가 증가하고, 결국 조합원에게 추가 분담금 부담이 발생할 가능성도 높아집니다. 일부 지역주택조합 사업은 10년 이상 착공이 지연되는 사례도 보고되고 있습니다.
따라서 지역주택조합에 가입을 고려하고 있다면 사업이 지연되는 주요 원인을 이해하는 것이 매우 중요합니다.
이번 글에서는 실제로 지역주택조합 사업 지연 사유를 중심으로 실제 현장에서 발생하는 토지 확보 문제, 사업 지연, 추가 분담금, 탈퇴 및 환불 문제 등과 그 해결 전략을 체계적으로 정리해 보겠습니다. 지역주택조합 사업이 왜 이렇게 지연되는지 궁금하다면 아래 내용을 반드시 확인해 보시기 바랍니다.
※ 실제 조합 실패사유, 사기유형 사례, 환불 가능성 등은 아래 글에서 자세히 확인할 수 있습니다.
본론ㅣ토지확보 문제. 인허가 지연. 내부 갈등. 시공사 문제. 공사비 인상. 추가분담금 문제. 자금조달 문제
1) 지역주택조합 토지 확보 문제
[실패 사례]
부산 동래구 A 지역주택조합은 대지 약 8,000평 일반주거지역, 연면적 약 25,000평, 세대수 703세대 규모로 지주조합원 248명, 일반조합원 272명 합계 520명을 모집한 후 조합설립인가 신청을 위해 창립총회 및 임시총회를 개최하여 "조합설립인가 신청의 건"을 의결하였으나, 지주들이 토지대를 과다하게 요구하여 토지 사용동의서를 약 60% 밖에 받지 못하고 이로 인하여 조합원 간에 소송 등 갈등이 심하여 결국 조합설립인가 신청을 하지 못하고 사업이 중단되었습니다.
위 사례에서 보듯이 지역주택조합 사업에서 가장 흔하게 발생하는 지연 원인은 토지 확보 문제입니다. 사업 부지의 토지를 충분히 확보하지 못하면 인허가 진행 자체가 어려워질 수 있습니다. 특히 일부 토지 소유자가 매각을 거부하거나 높은 가격을 요구할 경우 사업이 장기간 지연될 수 있음을 사전에 인지하셔야 합니다.
| 토지 확보 상태 | 설명 |
|---|---|
| 소유권 확보 | 토지 매입 완료 상태 |
| 매매 계약 | 계약 체결 상태 |
| 사용 승낙 | 토지 사용 동의 |
| 미확보 | 협의 진행 중 |
토지 확보율이 낮을수록 사업 지연 가능성은 더욱 높아집니다.

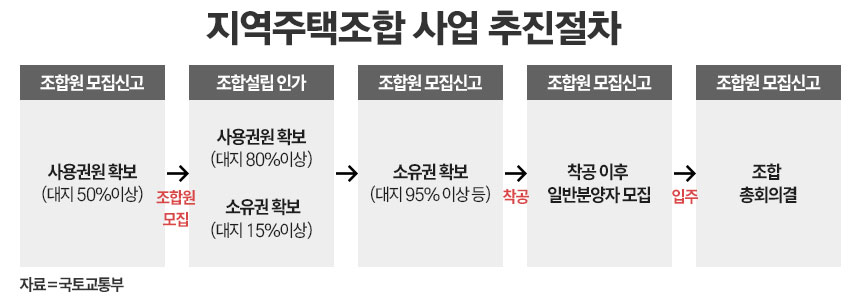

2) 지역주택조합 인허가 절차 지연
지역주택조합 사업은 여러 단계의 인허가 절차를 거쳐야 합니다. 이 과정에서 행정 절차가 길어지거나 관련 법규 문제가 발생하면 사업이 지연될 수 있습니다. 특히 도시계획 변경이나 환경 심의 등의 절차가 추가되면 사업 일정이 크게 늦어질 수 있습니다.

3) 지역주택조합 내부 갈등
[실제 사례]
부산 영도구 B지역주택조합은 대지 약 8,500평 일반주거지역, 연면적 약 28,500평, 세대수 743세대 규모로 계획하여 조합설립 법적 조건(50% 이상)대로 520세대의 조합원을 모집하고, 토지 확보(토지사용동의서) 약 65%까지 달성하여 순조롭게 사업을 진행하였으나, 조합설립인가 신청 지연을 사유로 기존 임원들이 일괄 사퇴를 하고 즉시 비상대책위원회를 구성하고 동래세무서와 신탁사에 대표자 변경함으로써 자금집행권을 강탈하였습니다. 이에 기존 조합장이 비대위 대표자를 상대로 조합장직무대행 직무정지 가처분 및 직무대행 부존재 확인 소송을 제기하여 사업이 1년 이상 지연되는 사례가 있었습니다.
위 사례와 같이 내부 갈등도 사업 지연의 주요 원인 중 하나입니다. 조합 운영 방식이나 사업 방향에 대한 의견 차이로 인해 분쟁이 발생할 수 있습니다. 특히 조합 집행부와 조합원 사이의 갈등이 발생하면 사업 진행이 중단되는 사례도 있습니다.
4) 지역주택조합 시공사 선정 문제
시공사 선정 과정에서도 사업 지연이 발생할 수 있습니다. 시공사 계약이 지연되거나 계약 조건 협상이 길어지면 사업 일정이 늦어질 수 있습니다.
| 문제 유형 | 설명 |
|---|---|
| 시공사 미선정 | 건설사 계약 지연 |
| 계약 조건 갈등 | 공사비 협상 문제 |
| 시공사 변경 | 기존 계약 해지 |

5) 지역주택조합 공사비 상승 문제
[실제 사례]
경남 사천시 C지역주택조합은 대지 약 11,380평 계획관리지역, 연면적 약 31,500평, 세대수 750세대로 계획하여 토지 95% 확보, 조합원 485명 모집, 조합설립인가, 사업계획승인, 시공사 확보까지 완료하였으나, 2022년 시공사의 부도로 사업이 중단되게 되었습니다. 이에 조합에서는 새로운 시공사를 찾으려고 백방으로 노력하였으나 당초 시공사와 평당 395만 원에 계약을 하였는데 2025년 현재는 평단 650만 원으로 인상되어 조합원이 감당할 수 없는 추가분담금이 발생하여 더 이상 사업을 진행할 수 없게 된 사례가 있었습니다.
위 사례와 같이 최근 건설 자재 가격 상승과 인건비 증가로 인해 공사비가 크게 상승하는 경우가 많습니다. 이러한 상황에서는 시공사가 공사비 증액을 요구할 수 있으며 협상이 길어질 경우 사업이 지연 또는 중단될 수도 있습니다.
6) 지역주택조합 추가 분담금 문제
사업이 지연되면 금융 비용이 증가하게 됩니다. 이 비용은 결국 조합원에게 추가 분담금 형태로 부담될 가능성이 있습니다.
| 비용 증가 원인 | 설명 |
|---|---|
| 사업 지연 | 금융 비용 증가 |
| 토지 가격 상승 | 토지 매입 비용 증가 |
| 공사비 상승 | 건설 비용 증가 |
※ 조합 추가분담금 실제 사례는 아래 글에서 자세히 확인할 수 있습니다.
7) 지역주택조합 자금조달 문제
지역주택조합 사업에서 또 하나 중요한 요소는 자금 조달입니다. 사업 초기에는 조합원 분담금이 주요 자금원이지만, 사업이 진행될수록 금융기관 대출이나 추가 투자 자금이 필요할 수 있습니다. 하지만 금융기관에서 사업 안정성을 낮게 평가할 경우 대출이 어려워질 수 있습니다. 이 경우 사업 진행이 중단되거나 장기간 지연될 가능성이 있습니다. 특히 최근 부동산 시장 상황에 따라 금융기관의 대출 심사가 강화되면서 자금 조달 문제가 사업 지연의 주요 원인으로 작용하는 경우가 많습니다.
또한 사업 지연이 장기화될 경우 일부 조합원은 탈퇴나 분담금 환불 가능성을 검토하게 됩니다. 다만 환불 가능 여부는 가입 계약서, 조합 규약, 납입 단계, 소송 진행 여부 등에 따라 달라질 수 있으므로 사전에 반드시 확인해야 합니다.
결론 │ 지역주택조합 사업 지연을 피하는 방법
지역주택조합 사업은 잘 진행될 경우 비교적 낮은 가격으로 아파트를 마련할 수 있는 기회가 될 수 있습니다. 하지만 사업 구조상 여러 위험 요소가 존재하는 것도 사실입니다. 특히 토지 확보율, 인허가 단계, 시공사 계약 여부, 자금 조달 구조 등은 반드시 확인해야 할 핵심 요소입니다.
지역주택조합 실패 확률 높은 조건
위험요소 위험도
| 토지확보율 80% 미만 | 매우 높음 |
| 시공사 미선정 | 높음 |
| 조합 내부 분쟁 | 매우 높음 |
충분한 정보를 확인하지 않은 상태에서 가입할 경우 예상하지 못한 사업 지연이나 추가 비용이 발생할 수 있습니다. 따라서 조합 가입을 고려한다면 사업 구조와 진행 상황을 충분히 확인하고 신중하게 판단하는 것이 중요합니다.

Q&A │ 지역주택조합 사업 지연 관련 질문
Q1. 지역주택조합 사업은 평균적으로 얼마나 걸리나요?
사업 상황에 따라 5년 이상 걸리는 경우도 있습니다.
Q2. 지역주택조합 토지 확보율이 낮으면 사업이 지연될 가능성이 높나요?
네, 토지 확보율이 낮을수록 사업 지연 위험이 높습니다.
Q3. 지역주택조합 내부 갈등도 사업 지연의 원인이 되나요?
조합 내부 분쟁은 사업 진행을 크게 늦출 수 있습니다.
Q4. 지역주택조합 공사비 상승은 어떤 영향을 미치나요?
공사비 협상이 길어질 경우 사업 일정이 늦어질 수 있습니다.
Q5. 지역주택조합 추가 분담금은 언제 발생하나요?
사업 지연이나 비용 상승 시 발생할 수 있습니다.
Q6. 지역주택조합 자금조달 문제가 왜 중요한가요?
사업 자금 확보가 어려워지면 공사가 중단될 수 있습니다.
Q7. 지역주택조합 가입 전에 무엇을 가장 먼저 확인해야 하나요?
토지 확보율, 인허가 단계, 자금 조달 구조를 반드시 확인해야 합니다.
'지역주택조합' 카테고리의 다른 글
| 지역주택조합 사업 구조 ㅣ 왜 분쟁이 끊이지 않을까? 가입 전 반드시 알아야 할 5가지 구조 (1) | 2026.03.12 |
|---|---|
| 지역주택조합 위험성 5가지│45년 개발자가 말하는 충격적인 현실 (0) | 2026.03.11 |
| 지역주택조합 가입 전 체크리스트 5가지 │ 모르고 가입하면 수억 날립니다 (45년 개발자 경고) (0) | 2026.03.11 |
| 지역주택조합 토지 확보율 95% 믿어도 될까?ㅣ45년 개발자가 말하는 충격적인 현실 (0) | 2026.03.10 |
| 지역주택조합 환불 가능할까?│탈퇴하면 수천만 원 돌려 받을 수 있는지(45년 개발자의 현실 분석) (0) | 2026.03.10 |
