"브랜드보다 더 중요한 것은 건설사의 자금조달 구조"입니다.
브랜드와 입지, 분양률은 아파트, 오피스텔, 상가에 대해 많은 사람들이 투자의 기준으로 삼습니다. 실제로 유명 건설사가 시공하는 사업장은 상대적으로 안전할 것이라고 생각하는 경우가 많은 건 사실입니다.
하지만, 부동산 개발 현장에서 사업의 성패를 결정하는 요소는 시행사와 시공사의 자금조달 구조에 있습니다. 같으로는 대형 브랜드가 참여하고 분양 광고가 활발하게 진행되고 있어도 내부 금융 구조가 불안하면 착공이 지연되거나 공사가 중단될 수 있습니다.
특히 최근 부동산 시장에서는 브릿지론 만기 도래, PF 대출 조건 악화, 회사채 차환 실패 등으로 사업이 멈추는 사례가 꾸준히 발생하고 있습니다. 투자자와 수분양자가 손실을 피하기 위해서는 브랜드보다 먼저 돈의 흐름을 읽어야 합니다.
본 글에서는 건설사 자금조달 구조를 이해하고 위험 사업장을 구별하는 방법, 그리고 투자 전 반드시 확인해야 할 핵심 체크포인트를 정리해 보겠습니다.
핵심 요약
| 구분 | 핵심 내용 |
| 가장 중요한 요소 | 자금조달 구조 |
| 위험 신호 | 브릿지론 과다, PF 지연 |
| 확인 사항 | 자기자본 비율, PF 조건 |
| 투자자 위험 | 원금 회수 지연 |
| 수분양자 위험 | 입주 지연 및 추가 분담금 |

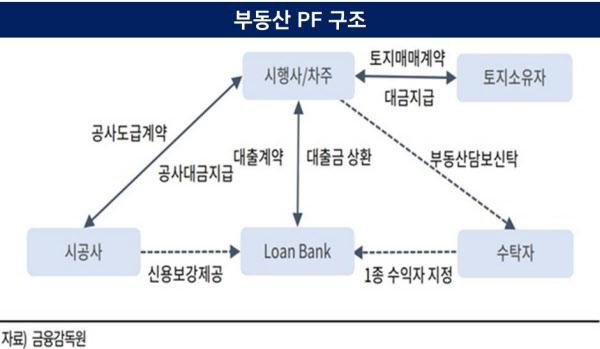

1. 건설사 자금은 어디서 조달될까?
많은 사람들이 건설사가 자체 자금으로 사업을 진행한다고 생각하지만 실제로는 다양한 금융 수단을 활용합니다.
대표적인 자금조달 방식은 다음과 같습니다.
| 자금 조달 방삭 | 역할 | 위험도 |
| 자기자본 | 자체 투자금 | 낮음 |
| 브릿지론 | 토지 매입 자금 | 매우 높음 |
| PF 대출 | 공사 자금 | 높음 |
| 회사채 | 운영 및 차환 자금 | 높음 |
| 분양 수입 | 현금 회수 | 시장 영향 큼 |
자기 자본 비율이 높을수록 사업 안정성이 높아지는 반면 외부 차입 비중이 높을수록 금리 상승이나 시장 침체에 취약해질 수 있습니다.
2. 브릿지론이 위험한 이유
브릿지론은 사업 초기 토지를 확보하기 위해 사용하는 단기 대출입니다.
문제는 금리가 높고 만기가 짧다는 점입니다.
다음 상황이 발생하면 위험이 커집니다.
- 인허가 지연
- 착공 지연
- 본 PF 승인 지연
- 분양 일정 변경
이 경우 금융비용이 급격히 증가하며 사업성이 악화됩니다.
실제 사례
A지역주택조합은 경남 사천지역에 750세대 규모의 사업을 계획하여 조합원을 모집하는 과정에서 조합원의 분담금 중 계약금으로는 토지 매입비가 부족하여 대규모 브릿지론을 사용하게 되었습니다.
하지만 인허가 일정이 예상보다 길어지면서 PF 신청이 늦어졌고 또한 750세대 중 일반분양분 350세대에 대한 분양성이 불투명하게 되어 PF 승인 심사에 큰 걸림돌이 되었습니다.
이로 인하여 브릿지론 이자가 지속적으로 누적되어 결국 사업 수익성이 크게 악화되면서 조합원들에게 추가분담금이 발생하게 되었습니다. 이처럼 브릿지론은 사업 초기부터 반드시 확인해야 하는 위험 요소입니다.
3. PF 대출 승인만 믿으면 안 되는 이유
많은 사람들이 PF 승인을 받았다는 사실만 듣고 안심합니다.
하지만 PF 승인 자체보다 더 중요한 것은 승인 조건입니다.
반드시 확인해야 할 사항은 다음과 같습니다.
| 확인 항목 | 체크 포인트 |
| 금리 | 고정금리 여부 |
| 분양률 조건 | 목표 분양률 수준 |
| 대주단 구조 | 선순위·후순위 비율 |
| 만기 조건 | 연장 가능 여부 |
특히 분양률 조건이 까다로운 사업장은 시장 침체 시 추가 자금 조달 문제가 발생할 수 있습니다.
PF 대출은 사업 성공의 시작일 뿐, 안전을 보장하는 것은 아닙니다.
4. 회사채 차환 실패가 무서운 이유
대형 건설사들은 사업 자금 외에도 회사채를 통해 운영 자금을 확보합니다.
문제는 만기 도래 시 신규 회사채 발행이 어려워질 경우입니다.
특히 금리 상승기에는 다음과 같은 문제가 발생합니다.
- 차환 금리 상승
- 투자자 감소
- 금융비용 증가
- 유동성 부족
결국 회사채 상환 부담이 커지면서 현금 흐름이 악화되고 일부 사업장의 공사 일정에도 영향을 줄 수 있습니다.
5. 실제 사업 중단이 발생하는 과정

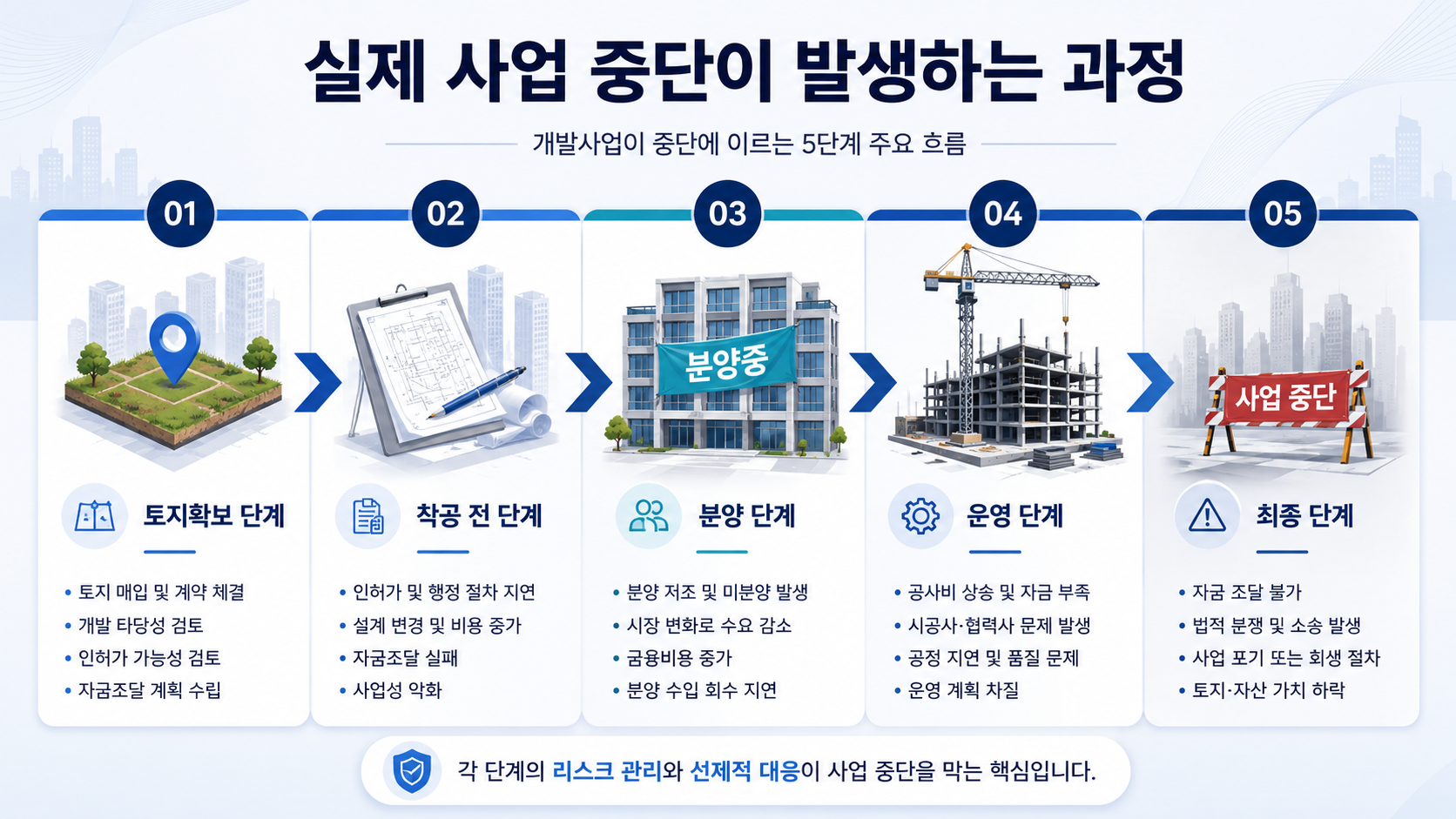

사업 실패는 대부분 다음 순서로 진행됩니다.
| 단계 | 발생 | 문제 결과 |
| 토지 확보 | 브릿지론 과다 사용 | 금융비용 증가 |
| 착공 전 | PF 승인 지연 | 공사 일정 지연 |
| 분양 단계 | 미분양 발생 | 현금 흐름 악화 |
| 운영 단계 | 회사채 차환 실패 | 유동성 위기 |
| 최종 단계 | 자금 부족 | 공사 중단 |
대부분의 사업 실패는 단일 문제가 아니라 여러 위험 요소가 동시에 발생하면서 시작됩니다.

6. 투자자와 수분양자가 겪는 손실
자금 구조가 무너지면 피해는 직접적으로 나타납니다.
수분양자 피해
- 입주 지연
- 중도금 일정 변경
- 추가 분담금 발생
- 계약 해지 분쟁
투자자 피해
- 원금 회수 지연
- 수익률 감소
- 시행사 부실 위험
- 유동성 부족
실제 사례
2006년경 A시행사는 경남 함안지역에 아파트 726세대를 계획하여 자기자금과 브릿지론으로 토지를 매입 후 사업계획승인을 받고 유명 건설사를 선정하여 PF 대출 150억 원을 받아 착공에 성공했지만 예상보다 분양률이 크게 낮았습니다.
이후 추가 자금 조달에 실패하면서 금융비용이 급증했고 결국 공사가 장기간 중단되어 수분양자들은 입주가 지연되었고 일부 투자자들은 투자금 회수에 어려움을 겪었습니다.
시행사는 이에 해결책으로 시공사를 설득하여 시공사의 지급보증을 조건으로 추가로 50억 원을 PF 대출을 받아 부족한 자금을 조달함으로써 사업을 정상화시킨 실제 사례가 있었습니다.
이 사례는 PF 승인보다 분양성과 현금 흐름 관리가 더 중요하다는 점을 보여줍니다.
투자 전 반드시 확인해야 할 체크리스트
- 자기자본 비율이 20% 이상인가?
- 브릿지론 규모가 과도하지 않은가?
- 본 PF 승인이 완료되었는가?
- PF 금리가 지나치게 높지 않은가?
- 분양률 조건이 현실적인가?
- 회사채 의존도가 높은 사업장은 아닌가?
- 최근 미분양 위험이 증가하고 있지는 않은가?
위 항목 중 여러 개가 위험 신호에 해당한다면 신중하게 검토할 필요가 있습니다.
반드시 확인해야 할 3가지 안전 기준
| 체크포인트 | 안전 기준 |
| 자기자본 비율 | 20% 이상 |
| 본 PF 승인 | 완료 |
| 미분양률 | 낮을수록 유리 |
특히 자기자본 비율은 시행사와 건설사가 사업에 얼마나 책임을 지고 있는지를 보여주는 핵심 지표입니다.
7. 자주 묻는 질문 (Q&A)
Q1. 브랜드 건설사면 무조건 안전한가요?
아닙니다. 브랜드보다 중요한 것은 사업장의 자금 구조와 금융 안정성입니다.
Q2. PF 승인이 나면 사업 위험이 사라지나요?
그렇지 않습니다. 금리, 분양률 조건, 대주단 구조 등을 함께 확인해야 합니다.
Q3. 브릿지론 비중은 어느 정도가 적당한가요?
절대적인 기준은 없지만 과도한 브릿지론 의존은 위험 신호로 볼 수 있습니다.
Q4. 자기자본 비율은 왜 중요한가요?
사업 주체가 실제로 얼마나 책임을 지고 투자했는지를 보여주는 핵심 지표이기 때문입니다.
Q5. 투자 전에 가장 먼저 확인할 것은 무엇인가요?
브랜드보다 브릿지론 규모, PF 승인 여부, 자기 자본 비율을 먼저 확인하는 것이 좋습니다.
8. 마무리
"건설 사업의 안전성은 브랜드가 아니라 자금 흐름"에 달려 있습니다.
건설 사업의 성패는 브랜드보다 자금의 흐름에서 결정되는 경우가 많습니다. 아무리 유명한 건설사가 참여하더라도 브릿지론 비중이 높고 PF 구조가 취약하고 미분양 위험이 크다면 사업은 언제든지 어려움에 처할 수 있습니다.
반대로 브랜드 인지도가 높지 않더라도 자기자본 비율이 충분하고 안정적인 PF 구조를 갖춘 사업장은 상대적으로 위험이 낮을 수 있습니다. 따라서 투자자와 수분양자는 광고나 브랜드만 볼 것이 아니라 브릿지론, PF 등 자금 구조를 확인해야 합니다.
결국 투자에서 가장 중요한 것은 유명 건설사 브랜드가 아니라 돈이 어디서 들어오고 어디로 나가는지 이해하는 것입니다. 지금 검토 중인 사업장이 있다면 오늘 소개한 체크리스트를 활용해 자금 조달 구조를 먼저 점검해 보시기 바랍니다.
다음 글에서는 PF 대출 승인 이후 실제 공사가 중단된 사례 5가지와 투자자들이 놓쳤던 위험 신호를 구체적으로 분석하여 시행사나 투자자들에게 도움이 되는 글을 제공하도록 하겠습니다.
함께 보면 좋은 글
[주택사업 자금조달 3단계 전략, 자기자금, 브릿지론, PF 활용 한눈에 정리]
[시행사 vs 시공사 자금구조 5가지 차이, 투저 전 꼭 확인해야 할 사항]
'부동산 금융' 카테고리의 다른 글
| PF 부실이 발생하는 이유 6가지, 투자 전 반드시 확인해야 할 체크포인트 (0) | 2026.04.02 |
|---|---|
| 시행사 vs 시공사 자금 구조 차이 5가지, 투자 전 꼭 확인해야 할 사항 (0) | 2026.04.02 |
| 잔금 담보대출 실패 이유 5가지, 입주 직전 자금 부족 막는 방법 한눈에 정리 (0) | 2026.04.01 |
| 중도금 대출 조건 총정리|분양 전 반드시 알아야 할 승인 기준 5가지와 거절 사례 (0) | 2026.03.31 |
| PF대출 실패 사례 6가지 │ PF 승인보다 중요한 것은 사업 구조 (0) | 2026.03.26 |
