1. 서론ㅣ도시의 미래를 그리는 설계도, 도시개발사업의 중요성
도시개발사업은 「도시개발법」에 따라 주거, 상업, 산업, 유통, 정보통신, 생태, 문화, 보건 및 복지 등의 기능이 있는 단지 또는 시가지를 조성하기 위해 시행하는 사업입니다. 2026년 현재, 노후화된 도심의 기능을 회복하고 신규 택지를 공급하기 위한 핵심 수단으로 작용하고 있습니다. 하지만 이 사업은 막대한 자본과 긴 시간이 소요되는 만큼, 도시개발사업 시행 절차를 정확히 이해하지 못하면 사업 지연이나 법적 분쟁이라는 커다란 리스크에 직면하게 됩니다.
특히 최근에는 스마트시티 기술 도입과 친환경 에너지 자립 도시 조성 등 정책적 요구사항이 복잡해지면서, 행정적 승인 과정에서의 검토 항목도 더욱 정교해졌습니다. 사업을 제안하는 민간 개발자부터 토지 소유자 조합, 그리고 정책을 집행하는 공공기관에 이르기까지 모든 이해관계자에게 절차적 정당성은 사업 성공의 필수 조건입니다. 오늘 포스팅에서는 4,000자 이상의 방대한 분석을 통해 사업의 시작점인 구역 지정 제안부터 마지막 단계인 환지처분 및 청산에 이르기까지, 2026년형 도시개발사업의 전 과정을 상세히 파헤쳐 보겠습니다. 도시개발사업 시행 절차에 대해 알아보고 싶으면 아래 버튼에서 확인하세요!
2. 본론ㅣ구역지정, 시행자지정, 실시계획, 시행방식, 준공
1) 도시개발구역 지정 및 개발계획 수립 절차
도시개발사업의 본격적인 시작은 도시개발구역 지정에서 시작됩니다. 지정권자(특별시장, 광역시장, 도지사 등)가 직접 지정하거나, 시장·군수·구청장의 요청 또는 민간의 제안을 통해 구역이 설정됩니다. 민간 시행자가 구역 지정을 제안하려면 대상 토지 면적의 2/3 이상에 해당하는 토지 소유자의 동의가 필요합니다. 이는 2026년에도 변함없는 핵심 요건입니다.
구역 지정과 동시에 개발계획이 수립됩니다. 개발계획에는 사업의 명칭, 목적, 시행 방식(수용, 환지, 혼용), 인구 수용 계획, 토지 이용 계획 등이 포함됩니다. 이 단계에서 가장 중요한 행정 절차는 주민 공람과 공청회입니다. 주민의 의견을 청취하고 관계 행정기관과의 협의를 거쳐 중앙도시계획위원회 또는 시·도 도시계획위원회의 심의를 통과해야 비로소 구역 지정 및 개발계획이 고시됩니다. 2026년에는 특히 환경영향평가와 교통영향평가 기준이 강화되어 초기 계획 수립 시 전문가와의 협업이 사업 기간 단축의 핵심이 됩니다.
| 단계 | 주요 내용 | 관련 법령 및 비고 |
|---|---|---|
| 지정 제안/요청 | 민간·공공의 사업 구역 제안 | 토지면적 2/3 이상 동의(민간) |
| 의견 청취 | 주민 공람 및 공청회 개최 | 14일 이상 공람 필수 |
| 협의 및 심의 | 관계 행정기관 협의 및 도시계획위 심의 | 국토부장관 협의(100만㎡ 이상) |
| 구역 지정 고시 | 지정권자의 최종 승인 및 고시 | 지형도면 고시 병행 |

2) 사업의 주체ㅣ시행자 지정 및 조합 설립 인가
구역이 지정된 후에는 사업을 실제로 이끌어갈 시행자 지정 절차가 진행됩니다. 시행자는 국가나 지자체 같은 공공기관부터 토지 소유자, 그리고 이들이 모여 만든 도시개발조합까지 다양합니다. 특히 환지 방식의 경우 토지 소유자들이 설립하는 조합이 시행자가 되는 경우가 많습니다.
조합을 설립하기 위해서는 토지 소유자 7인 이상이 정관을 작성하여 지정권자에게 설립 인가를 신청해야 합니다. 이때 매우 엄격한 동의 요건이 적용되는데, 토지 면적의 2/3 이상과 토지 소유자 총수의 1/2 이상의 동의를 모두 충족해야 합니다. 2026년에는 조합 운영의 투명성을 높이기 위한 정관 가이드라인이 강화되었으므로, 초기 설립 단계에서 법적 분쟁 소지를 없애는 것이 중요합니다. 조합 설립 인가를 받은 날로부터 30일 이내에 등기를 마쳐야 조합이 법인으로서 성립하며, 이후 대의원회와 이사회를 통해 구체적인 사업 실행 단계로 넘어가게 됩니다.

3) 상세 설계와 승인ㅣ실시계획 인가 및 지구단위계획 반영
시행자가 지정되면 이제 사업의 세부 실천 계획인 실시계획을 작성해야 합니다. 실시계획은 이미 수립된 개발계획에 부합해야 하며, 구체적인 설계 도서, 자금 계획, 시행 기간 등이 담깁니다. 특히 2026년 도시개발사업에서는 지구단위계획이 실시계획에 반드시 포함되어야 하며, 실시계획이 인가·고시되면 별도의 절차 없이 지구단위계획이 결정·고시된 것으로 간주되는 '의제 처리' 혜택을 받습니다.
실시계획 인가는 사업의 가부를 결정짓는 실질적인 최종 관문입니다. 지정권자는 실시계획을 인가하기 전 시·도지사 또는 시장·군수·구청장의 의견을 미리 들어야 하며, 인가 고시가 나면 사업자는 비로소 수용 권한을 얻거나 공사에 착수할 수 있는 법적 지위를 확보합니다.
만약 구역 지정 고시일로부터 3년 이내에 실시계획 인가를 신청하지 않으면 도시개발구역 지정이 해제된 것으로 간주되므로, 시행자는 타임라인 관리에 극도로 유의해야 합니다. 2026년에는 토지 보상 절차와의 연계성이 더욱 강조되어 실시계획 수립 단계에서부터 보상 계획을 병행 수립하는 추세입니다.

4) 시행 방식의 선택과 실행ㅣ수용 방식 vs 환지 방식

도시개발사업의 성격을 결정짓는 것은 시행 방식입니다. 크게 수용 또는 사용 방식, 환지 방식, 그리고 이 둘을 섞은 혼용 방식으로 나뉩니다. 각 방식은 자금 조달과 이익 배분 구조가 완전히 다르므로 사업 초기 신중한 선택이 필요합니다.
| 방식 | 주요 특징 | 장단점 |
|---|---|---|
| 수용 방식 | 시행자가 토지를 전면 매수하여 개발 | 신속한 추진 가능 / 막대한 초기 보상비 부담 |
| 환지 방식 | 개발 후 토지 소유자에게 땅으로 돌려줌 | 초기 자금 부담 적음 / 복잡한 이해관계로 지연 가능 |
| 혼용 방식 | 구역별로 수용과 환지 방식을 병행 | 방식별 장점 결합 / 행정 절차의 복잡성 증대 |
2026년 민간 주도 개발에서는 초기 자본 투입을 줄일 수 있는 환지 방식에 대한 선호도가 여전히 높습니다. 환지 방식은 사업비 조달을 위해 '체비지'를 설정하고, 나머지 토지를 소유자에게 배분(환지)하는 복잡한 과정을 거칩니다. 이때 '감보율(토지 소유자가 기반 시설을 위해 내놓는 땅의 비율)' 산정을 두고 갈등이 잦으므로, 투명한 환지 계획 수립이 필수적입니다. 반면 집단적인 조성과 공급이 필요한 신도시급 사업은 주로 공공 주도의 수용 방식으로 진행되며, 2026년에는 보상금 산정 시 대토 보상 활성화 등 원주민 재정착률을 높이기 위한 제도적 장치가 강화되었습니다.

5) 조성 공사 완료와 환지처분 및 청산

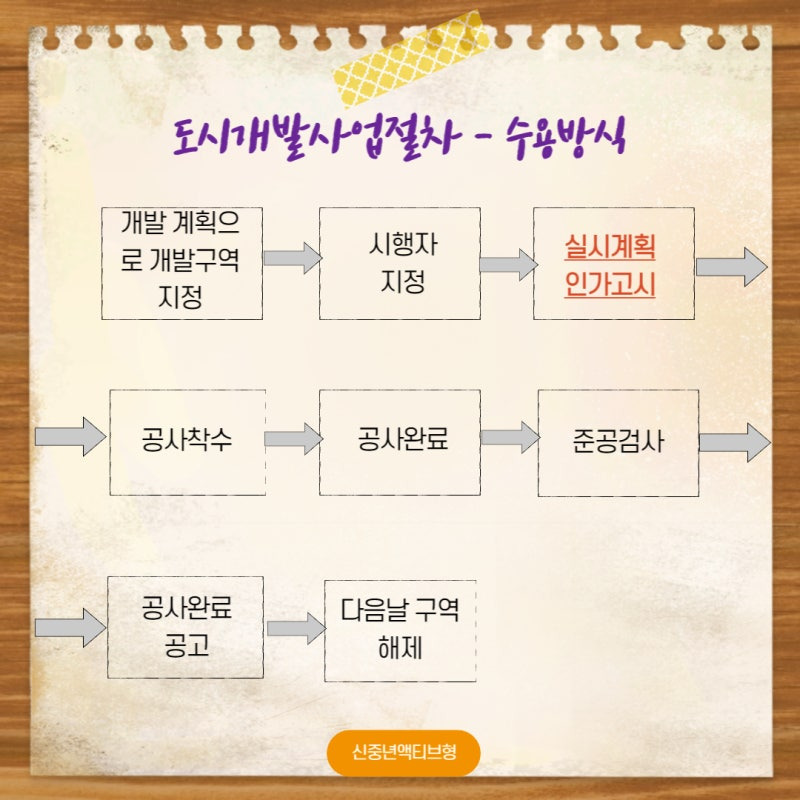

실시계획에 따라 공사가 진행되고 모든 기반 시설 설치가 끝나면 준공 절차에 들어갑니다. 시행자는 공사 완료 보고서를 제출하고 지정권자의 준공 검사를 받아야 합니다. 준공 고시가 나면 공공 시설의 인수인계와 관리 주체 설정이 이루어집니다.
환지 방식의 경우 가장 중요한 마지막 단계인 환지처분이 기다리고 있습니다. 환지처분이란 공사 완료 후 환지 계획에서 정한 대로 토지 소유자에게 새로운 땅의 소유권을 확정해 주는 행정 처분입니다.
처분 고시일의 다음 날부터 소유권 이전의 효력이 발생하며, 이때 과부족한 면적에 대해 현금으로 정산하는 청산 절차가 진행됩니다. 2026년에는 청산금 산정 기준이 시가 중심으로 정밀화되어 소유자 간 형평성 논란을 최소화하고 있습니다. 환지처분 공고 후 14일 이내에 등기를 신청해야 하며, 이로써 장기간의 도시개발사업은 대단원의 막을 내리게 됩니다.

3. 결론ㅣ도시개발사업, 철저한 절차 이행이 자산 가치를 결정
결론적으로 도시개발사업 시행 절차는 수많은 법적 관문과 이해관계의 조정 과정입니다. 2026년의 부동산 환경은 규제의 정교함과 공공성의 강조가 맞물려 있어, 과거와 같은 '속도전'보다는 '절차적 완성도'가 사업의 성패를 좌우합니다.
성공적인 도시개발을 위해서는 초기 구역 지정 단계에서부터 명확한 토지 이용 계획을 수립하고, 조합원 간의 신뢰를 바탕으로 한 투명한 운영이 뒷받침되어야 합니다.
또한 급변하는 세법과 대출 규제, 환경 기준을 실시간으로 반영하는 유연함도 필요합니다. 오늘 정리해 드린 5단계의 핵심 절차가 여러분의 사업지나 투자 대상지의 리스크를 진단하고 미래 가치를 예측하는 소중한 나침반이 되기를 바랍니다. 긴 여정이지만 법과 원칙을 준수하는 것이 가장 빠른 지름길임을 잊지 마십시오!
4. 도시개발사업 시행 절차 FAQ
Q1. 도시개발구역 지정이 해제되는 경우는 언제인가요?
A: 구역 지정 고시일부터 3년 이내에 실시계획 인가를 신청하지 않거나, 공사 완료 공고일(환지 방식은 환지처분 공고일)의 다음 날에 해제된 것으로 봅니다. 단, 330만㎡ 이상 대규모 지구는 신청 기간이 5년으로 연장됩니다.
Q2. 환지 방식에서 '감보율'이란 무엇이며 보통 어느 정도인가요?
A: 감보율은 사업에 필요한 공공용지(도로, 공원 등)와 사업비 충당을 위한 체비지를 마련하기 위해 소유자가 부담하는 토지 비율입니다. 통상적으로 50% 내외에서 결정되며, 60%를 초과하려면 소유자 2/3 이상의 동의가 필요합니다.
Q3. 도시개발조합 가입은 의무인가요?
A: 도시개발법상 조합 설립에 동의하지 않았더라도, 해당 구역 내의 토지 소유자는 당연히 조합원이 됩니다(강제 가입). 이는 재건축 사업에서 동의자만 조합원이 되는 것과는 큰 차이점이니 주의해야 합니다.
Q4. 실시계획 인가 시 어떤 인허가가 의제되나요?
A: 농지전용허가, 산지전용허가, 건축허가, 하천 점용허가 등 30여 가지 이상의 관련 인허가가 의제 처리됩니다. 이를 통해 사업 기간을 획기적으로 단축할 수 있습니다.
Q5. 2026년 도시개발사업에서 '스마트시티' 요소 도입이 필수인가요?
A: 법적으로 강제되지는 않으나, 최근 지정권자들이 개발계획 심의 시 지능형 교통 체계(ITS), 탄소중립 계획 등을 중요한 평가 요소로 보고 있습니다. 따라서 사업성 확보와 인가 속도를 위해 적극적으로 반영하는 추세입니다.
